Открывается в новой вкладке
ИнструментыНаши услуги

+7 985 181 00 71

Время работы магазина: 9:00 - 18:00

Отправить заявку

Когда включать тёплый пол после затирки швов: проверьте всю систему

Нагрев после затирки включают не по одному универсальному числу дней, а по инструкции к точной затирке и всей конструкции пола. Для Vetonit Spectrum производитель указывает включение через трое суток. У PLITONIT документы различаются даже между продуктами: карточка Colorit Premium указывает трое суток, техническая спецификация PLITONIT Z — не ранее семи суток, а общий раздел FAQ о цементных затирках — 7–10 суток. Это не повод усреднять сроки: найдите документ именно к своему составу и проверьте остальные слои пола.

Сначала разделите две разные ситуации. При первом запуске нового тёплого пола нужно дождаться допуска всех слоёв — основания, нагревательной системы, стяжки, клея, плитки и заполнителя швов. После локальной замены затирки речь идёт о возобновлении уже работающей системы, но новую затирку тоже нельзя сразу подвергать нагреву. В обоих случаях решающим остаётся более строгий срок из применимых инструкций и проектных требований.

Почему нет одного срока для любого тёплого пола

«Тёплый пол» описывает способ обогрева, а не одну строительную систему. Водяной контур в цементной стяжке, электрический кабель в тонком слое, нагревательный мат в клее и плёночная система под сухим покрытием отличаются слоями и порядком ввода в работу. Даже две цементные затирки могут иметь разные указания производителя. Поэтому фраза «подождите три дня после затирки» без названия материала и условий не является безопасной инструкцией для чужого продукта.

Проверка должна учитывать как минимум четыре документа: инструкцию к источнику нагрева, к стяжке или выравнивающему слою, к плиточному клею и к затирке. Время, которое указывает изготовитель затирки, относится к его продукту и способу применения. Оно не отменяет более длинную выдержку, заданную для клея или основания, и не говорит, что сама система отопления уже подготовлена к штатной эксплуатации.

Из-за этого полезно задавать вопрос не «сколько дней после затирки ждут всегда?», а «какие условия и ограничения применимы к моему узлу, и какой документ задаёт самый поздний допуск?». Если часть системы скрыта или документов нет, точный календарный срок нельзя надёжно вывести только по внешнему виду швов.

Сначала определите: первый запуск или повторное включение

Первый запуск — это ввод нового пола в эксплуатацию после монтажа. Для него могут быть отдельные требования к возрасту стяжки, проверке влажности, балансировке и постепенному изменению температуры. Включить нагрев сразу после того, как затирка перестала пачкать палец, недостаточно: под облицовкой остаются другие материалы, и у каждого есть собственные ограничения.

Повторное включение после ремонта швов — другая операция. Проверьте, требует ли инструкция к выбранной затирке отключить отопление до работ и на какой срок. Например, техническая страница Vetonit Spectrum требует отключить обогрев не менее чем за двое суток до начала работ и указывает для самого продукта срок возобновления через трое суток. Это пример инструкции к конкретной затирке, а не правило для всех систем или доказательство, что клей и основание допускают тот же режим.

Зафиксируйте, что именно ремонтировали: весь пол или несколько швов; полностью ли удалили старый материал; какой состав применили; сколько времени прошло после заполнения; была ли температура пола стабильной. Если меняли отдельные швы в помещении с разными контурами, уточните, можно ли оставить соседнюю зону включённой или производитель требует выключить систему полностью. Не принимайте такое решение по статье общего назначения.

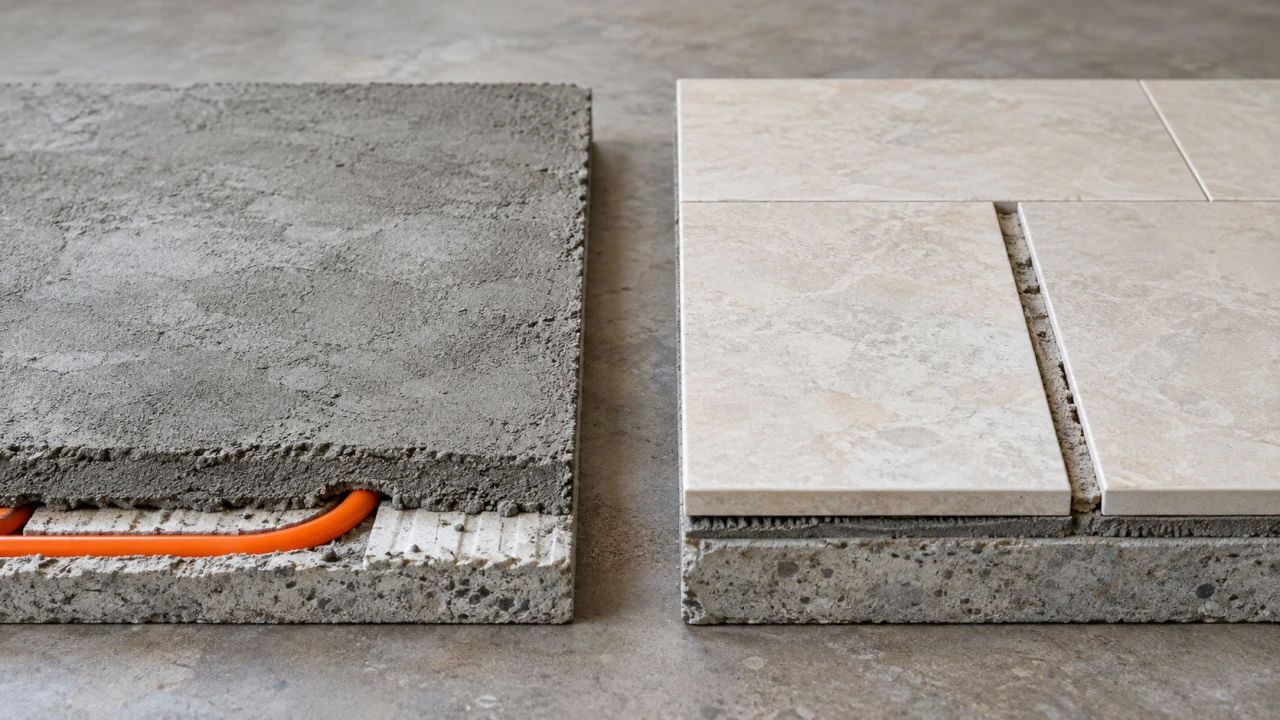

Два учебных образца: стяжка с трубкой и плиточная поверхность с открытым швом
Первый пуск нового пола и возобновление нагрева после ремонта шва требуют разных проверок.

Где найти срок в инструкции к затирке

Ищите не только название материала, но и конкретную формулировку в карточке технической документации: «включение системы тёплый пол», «возобновление отопления», «допуск к эксплуатации» или близкое по смыслу указание. Оно может быть в характеристиках, таблице сроков или в инструкции по применению, а не на лицевой стороне упаковки. Сверьте точный код продукта, цветовую линейку и версию документа, если у производителя несколько похожих составов.

Сравнение документов показывает, почему нельзя подменять паспорт средним сроком. Страница Vetonit Spectrum и карточка PLITONIT Colorit Premium указывают по три дня; спецификация PLITONIT Z — семь, а общий ответ PLITONIT для цементных затирок — 7–10 дней. Эти указания относятся к разным продуктам и форматам документов. Они не дают основания выбрать короткое значение для другого артикула или вывести единый срок для всех затирок.

Если на упаковке нет сведений, найдите актуальный документ на официальном сайте производителя по точному названию и артикулу. Сохраните ссылку или PDF вместе с упаковкой. Если карточка магазина сообщает срок, а действующая техническая карта производителя говорит иначе, для технологического решения ориентируйтесь на производителя и запросите письменное уточнение. Не используйте карточку конкурента как инструкцию к своему SKU.

Проверьте клей и время заполнения швов

Затирку наносят только после того, как плиточный клей достиг указанной готовности к расшивке. Срок может зависеть от вида клея, впитываемости основания и плитки, толщины слоя, температуры и влажности. На странице Vetonit Spectrum прямо сказано ориентироваться на срок высыхания, рекомендованный изготовителем клея. Это требование относится к выполнению затирочных работ; оно не превращается автоматически в разрешение включить подогрев.

При первом запуске нового покрытия учитывайте обе границы: сколько ждать до заполнения швов и сколько после него до нагрева. Если инструкция клея запрещает нагрев дольше, чем инструкция затирки, ориентируйтесь на более поздний допуск. Если производитель клея связывает готовность с фактическими условиями, а не только с числом часов, не заменяйте эту проверку сроком с упаковки затирки.

Особое внимание уделите швам между плоскостями и деформационным стыкам. Цементная фуга не заменяет эластичный материал в подвижном соединении; для конкретного узла могут требоваться профиль и герметик с отдельной процедурой выдержки. Если на объекте использован герметик вместо или рядом с цементной затиркой, его режим также нужно проверить отдельно. Составы для этих задач собраны в каталоге герметиков для швов, а сама категория затирок помогает перейти к выбору подходящего типа смеси; свойства каждого продукта сверяйте по его собственной документации.

Уточните состояние стяжки и источника нагрева

Требование к затирке относится лишь к верхнему слою шва. При первом вводе в работу проверьте инструкцию к стяжке, ровнителю и отопительной системе: у них могут быть собственные периоды выдержки и порядок запуска. Например, производитель пола может требовать первого прогрева ступенями, проверки оборудования специалистом или запрета на изменение температуры до определённого срока. Не придумывайте шаги и градусы, если в документах вашей системы их нет.

Спросите монтажника, какая стяжка применена, когда она залита, какая толщина и где проходит нагревательный элемент. Для водяного пола потребуются сведения о контуре и пусконаладке; для электрического — паспорт кабеля или мата и схема размещения. Эти сведения не нужны, чтобы назвать универсальную температуру: её здесь нет. Они нужны, чтобы найти применимую инструкцию и не повредить слой резким запуском.

Если документация к системе требует вести первый прогрев поэтапно, соблюдайте именно её последовательность. Технические сроки для затирки и стяжки не дают права самостоятельно придумывать скорость подъёма температуры. Запуск системы отопления также не следует путать с обычной эксплуатацией комнаты: первый пуск может иметь отдельную процедуру, которую выполняет монтажник или сервисный специалист.

Настенный регулятор с тёмным экраном рядом с плиточным полом
Экран на иллюстрации не задаёт температуру или режим; выдержку определяют по точной затирке и системе.

Условия, из-за которых нельзя ориентироваться на календарь вслепую

Сроки технических карт обычно связаны с условиями испытаний или нормальной средой применения. На объекте результат могут менять температура основания и воздуха, влажность, вентиляция, толщина слоя, впитывание плитки и основания, а также фактическая дозировка воды. Не ускоряйте сушку тепловой пушкой или включением пола, если инструкция прямо этого не разрешает: нагрев не является нейтральной заменой выдержке.

Осмотрите работу, но не используйте внешний вид как единственный критерий готовности. Поверхность шва может выглядеть сухой, хотя под плиткой остаются другие процессы. И наоборот, необычный цвет или отдельное потемнение не доказывают, что весь пол можно прогревать. При сомнениях зафиксируйте условия, сохраните упаковку и обратитесь к изготовителю состава или монтажной организации.

Если сроки разных документов конфликтуют или документы относятся к разным редакциям и рынкам, не выбирайте удобное число. Передайте специалисту точные названия и коды затирки, клея, стяжки и системы подогрева, дату работ и климатические условия помещения. До ответа оставьте нагрев в безопасном для материалов режиме, определённом проектом или инструкциями; если такого режима нет, не проводите эксперимент на готовой облицовке.

Как составить план первого запуска без выдуманных сроков

Соберите одну карточку объекта: тип отопления, название и возраст основания, плиточный клей, затирка, дата заполнения швов, условия сушки, ссылки на документы и ответственное лицо. Отдельно отметьте даты, ранее которых нельзя заливать следующий слой, затирать швы и подавать тепло. Так видно, какой этап ограничивает весь запуск.

Затем проверьте, совпадает ли фактический продукт с документом. Похожая надпись, бренд или цвет не гарантируют, что перед вами та же серия. Запишите полный артикул и сверяйте упаковку, а не только название категории в интернет-магазине. Для выбора разных составов доступны категории затирки для пола, цементные затирки и плиточные затирки; переход в каталог не подтверждает остаток и не заменяет технический документ.

Наконец, согласуйте первый запуск с тем, кто отвечает за систему отопления. Если пол новый, он должен подтвердить, что завершены необходимые проверки и выдержки всех слоёв. Если швы ремонтировали, подтвердите, что срок для применённой затирки прошёл и температура будет подниматься по процедуре производителя системы. Ведите запись о дате и настройках: это помогает при обслуживании и разборе дефекта.

Что делать, если инструкция потеряна или срок не указан

Сначала найдите упаковку, чек, фотографию этикетки или остаток смеси. Если есть код, официальный производитель обычно может помочь определить продукт и прислать актуальную техническую карту. Не выбирайте срок по первой попавшейся статье, даже если в ней назван известный бренд: линейки и ревизии меняются, а несколько слов в названии могут отличать продукты для разных условий.

Если определить состав невозможно, не выдавайте срок соседней марки за безопасную замену. Уточните у подрядчика документы на работы, спецификацию закупки или журнал производства. Для нового пола привлеките монтажника системы и специалиста по отделочным материалам; для локальной замены швов запросите рекомендацию производителя выбранной затирки. При потенциальной гарантии сохраните письменный ответ.

Необязательно ждать до бесконечности, если данных не хватает, но и произвольная дата не становится надёжной оттого, что покрытие выглядит сухим. Практическое решение — восстановить идентификацию продукта и получить указание для конкретного состава. Такой подход полезнее, чем переносить срок с чужой технической карты.

Часто задаваемые вопросы

Не принимайте это решение по общему правилу. Для Vetonit Spectrum, PLITONIT Colorit Premium и PLITONIT Z опубликованы разные сроки. Проверьте точную затирку, клей, стяжку и документацию отопительной системы. Если хотя бы один из этих материалов требует более долгой выдержки, короткий срок другой инструкции его не отменяет.

Составы, область применения, продуктовые линейки и редакции документов могут различаться. Поэтому нельзя усреднить указания или выбрать более короткое. Даже у PLITONIT карточка одного продукта, спецификация другого и общий FAQ дают разные интервалы. Сверьте артикул и действующую карту именно своего продукта, а при расхождении запросите у производителя письменное разъяснение для вашей системы.

Откройте инструкцию именно к затирке и плиточному клею. Например, страница Vetonit Spectrum требует отключить обогрев как минимум за двое суток до работ, но переносить это условие на другой материал без его документа нельзя. Перед работой также нужно обеспечить требуемые условия температуры на поверхности и в помещении, указанные производителем выбранного состава.

Нет. Срок после заполнения швов — лишь один из этапов. Для нового пола проверьте также выдержку стяжки или ровнителя, разрешение производителя плиточного клея, требования к кабелю или водяному контуру и процедуру первого запуска. Каждый документ относится к своему слою или оборудованию. Для практического плана используйте самое позднее из применимых ограничений, а не только срок из инструкции к затирке.

Не выбирайте срок по своему усмотрению и не складывайте числа автоматически. Определите, к какому действию относится каждое указание: заполнению швов, ходьбе, контакту с водой, сушке или включению отопления. Затем запросите у производителей или технического специалиста согласованную процедуру для вашей системы. Если документ клея требует более долгого ожидания до нагрева, короткий срок затирки его не отменяет.

После локального ремонта всё равно выдерживают срок новой затирки и учитывают ограничения соседних материалов. Площадь небольшая, но свежий состав контактирует с теми же кромками плитки и получает воздействие нагрева. Проверьте инструкцию по подготовке шва и времени до повторного включения. Если производитель не описывает локальный ремонт, укажите ему продукт, глубину удаления старого материала и температуру пола.

Не используйте подогрев или направленный горячий воздух для ускорения процесса, если такое действие прямо не разрешено технической документацией. Быстрое испарение влаги и резкое изменение температуры могут отличаться от штатного режима твердения материала. Поддерживайте условия, указанные производителем, проветривайте помещение безопасным способом и дождитесь разрешённого срока. При сомнении согласуйте режим с технической поддержкой выбранного состава.

Найдите упаковку, остаток смеси, чек или спецификацию ремонта и восстановите точное название с артикулом. По фото можно обратиться к продавцу или производителю, но не считать внешний вид состава доказательством марки. Если идентифицировать материал не удалось, не переносите на него срок похожего продукта. Для нового пола также установите тип клея, стяжки и нагревательной системы; только после этого запрашивайте план запуска.

Для пола с подогревом сначала определите ширину шва, тип плитки, основание, влажность помещения и схему отопления, а затем сравните конкретные продукты по официальным инструкциям. В GSSE можно начать с категорий затирок для пола и цементных затирок; исторические карточки Основит Плитсэйв XE15 и Mapei Keracolor FF помогают увидеть примеры ассортимента, но не подтверждают текущий остаток или срок для другого SKU. Перед покупкой сверяйте маркировку и действующий паспорт, а для первого запуска нового пола передайте специалисту перечень всех материалов и даты укладки, чтобы получить согласованный режим без обещаний по чужой инструкции.
